Vista Sattel

17. Juni 2025

Ein Mehrfamilienhaus entsteht – ein Baustellen-Tagebuch

17.06.2025

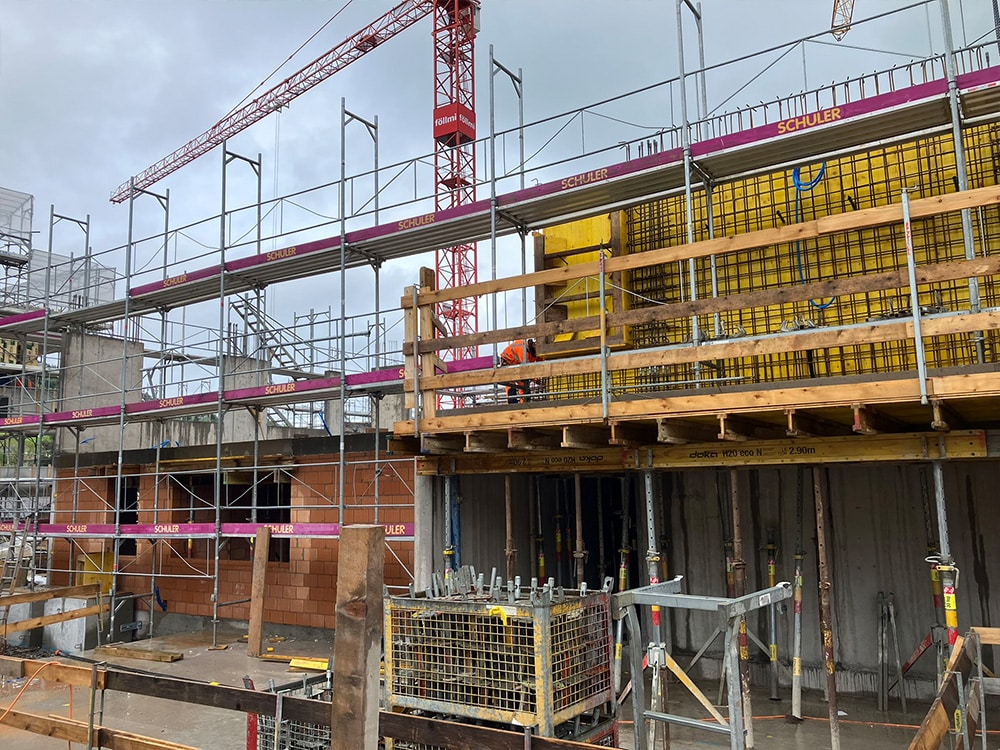

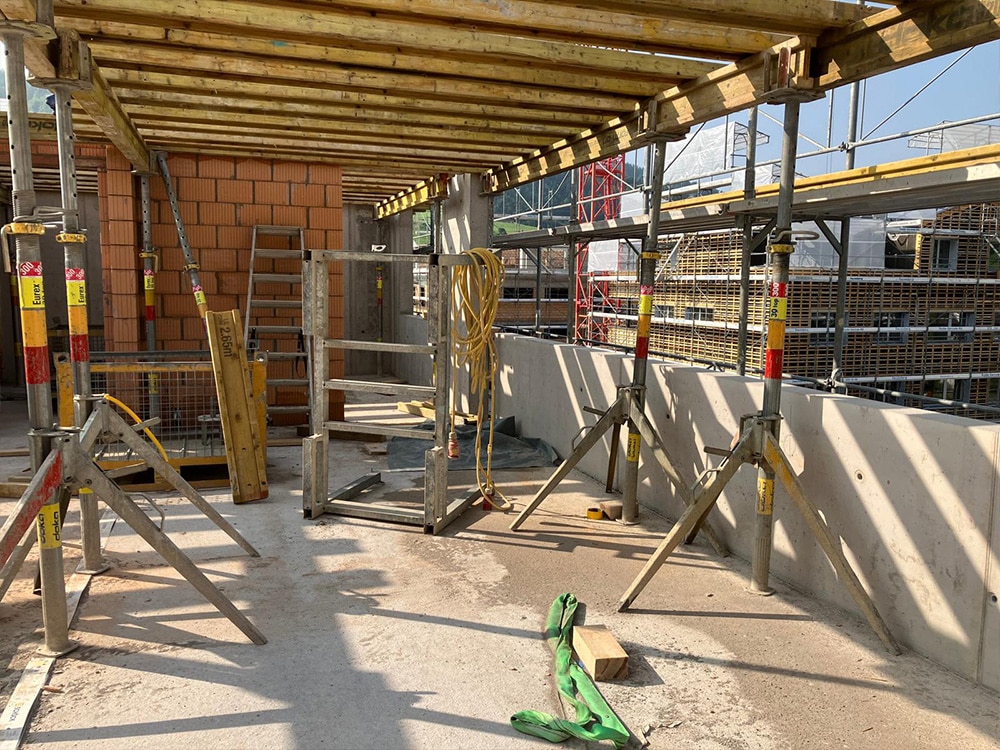

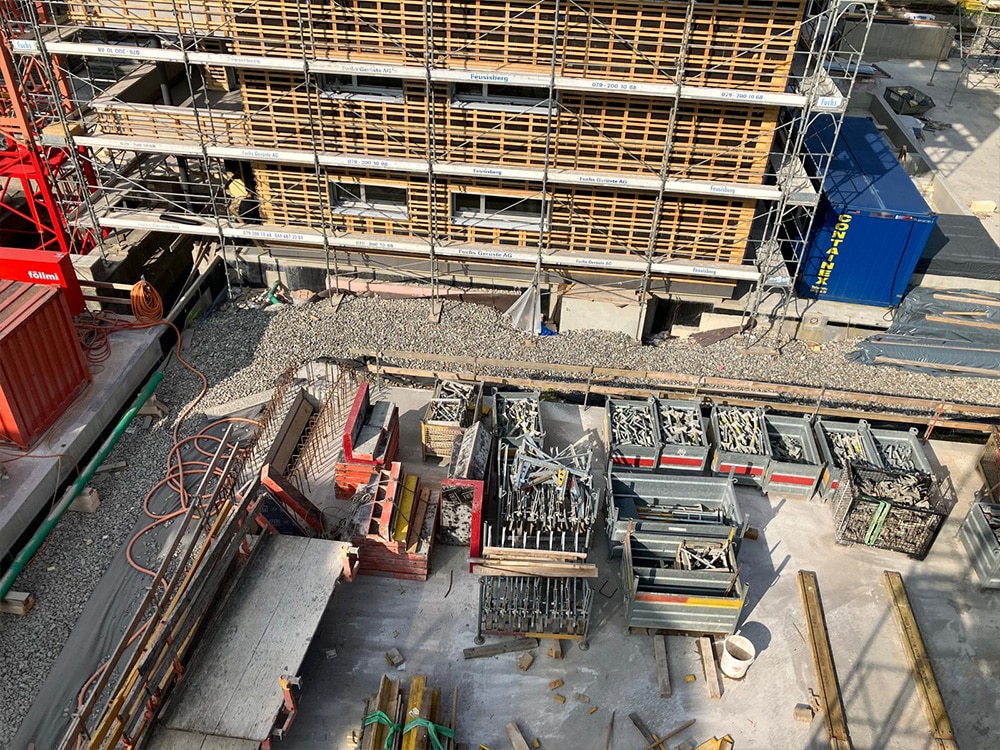

Die Decke über dem 2.Obergeschoss ist geschalt und die Unterarmierung verlegt. Heute wurde die Decke eingelegt, sprich die Heizung- Lüftungs-, Sanitär-, und Elektroeinlagen werden eingebaut. Morgen wird dann die Oberarmierung eingebaut und am Freitag kann der Deckel betoniert werden. Zeitgleich werden die unteren Stockwerke ausgeschalt und gereinigt.

10.06.2025

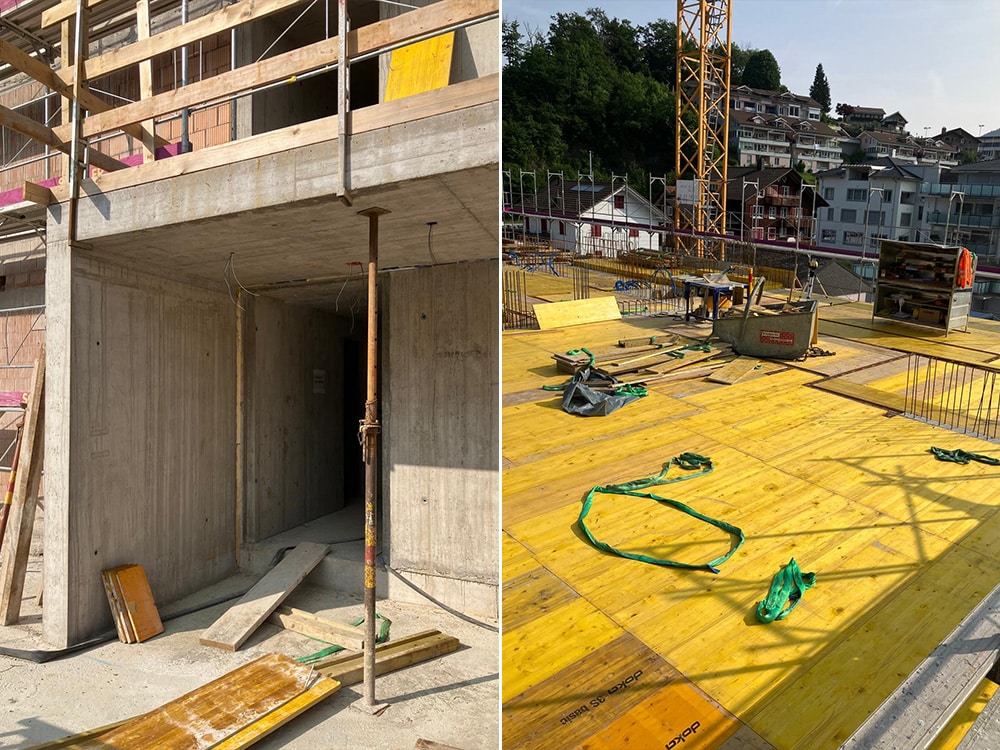

Der Baumeister schalt zurzeit die Decke über 2.OG und zeitgleich werden die unteren Geschosse ausgeschalt und gereinigt.

03.06.2025

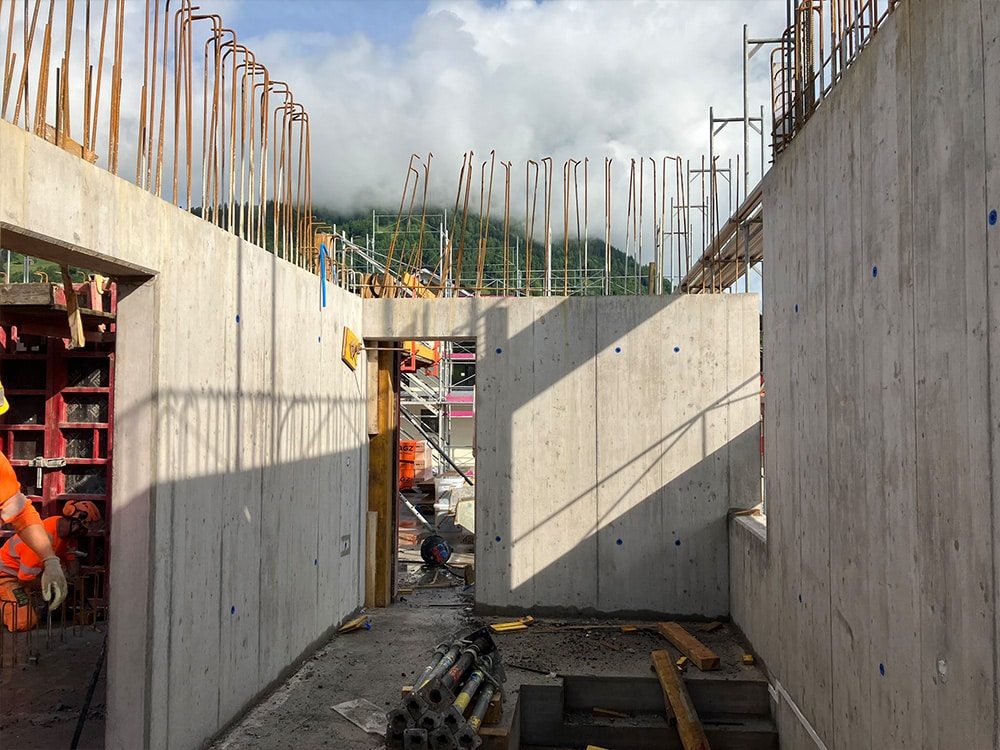

Im 2.OG werden die letzten Wände geschalt und betoniert. Parallel wurde mit dem Mauerwerk begonnen undbald schon kann mit der Deckenschalung gestartet werden.

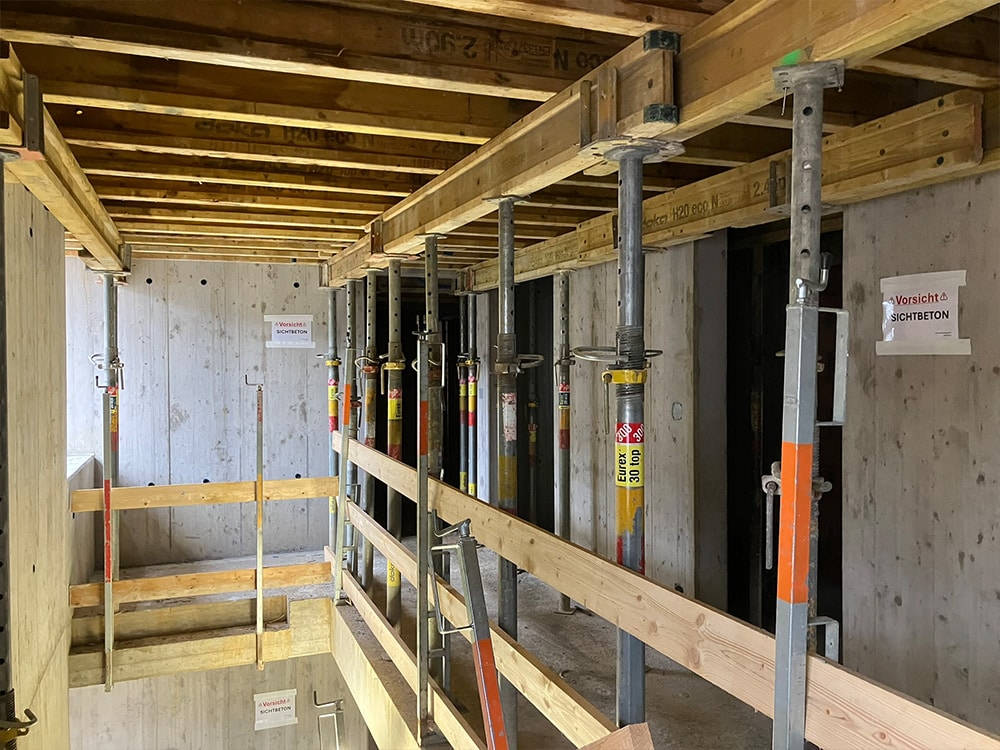

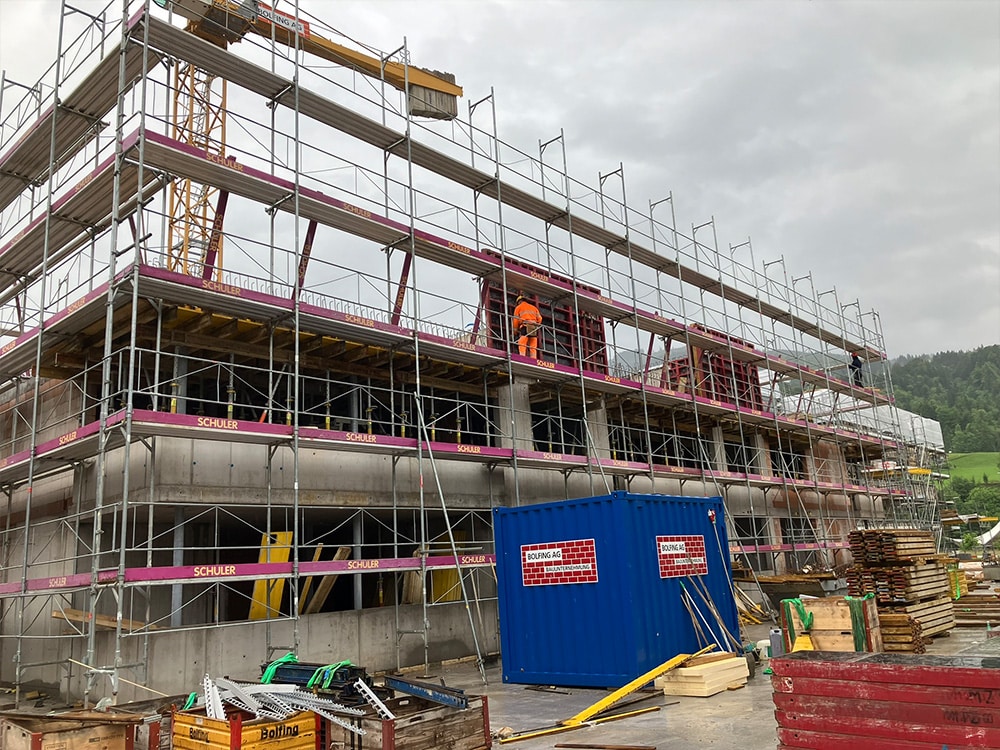

27.05.2025

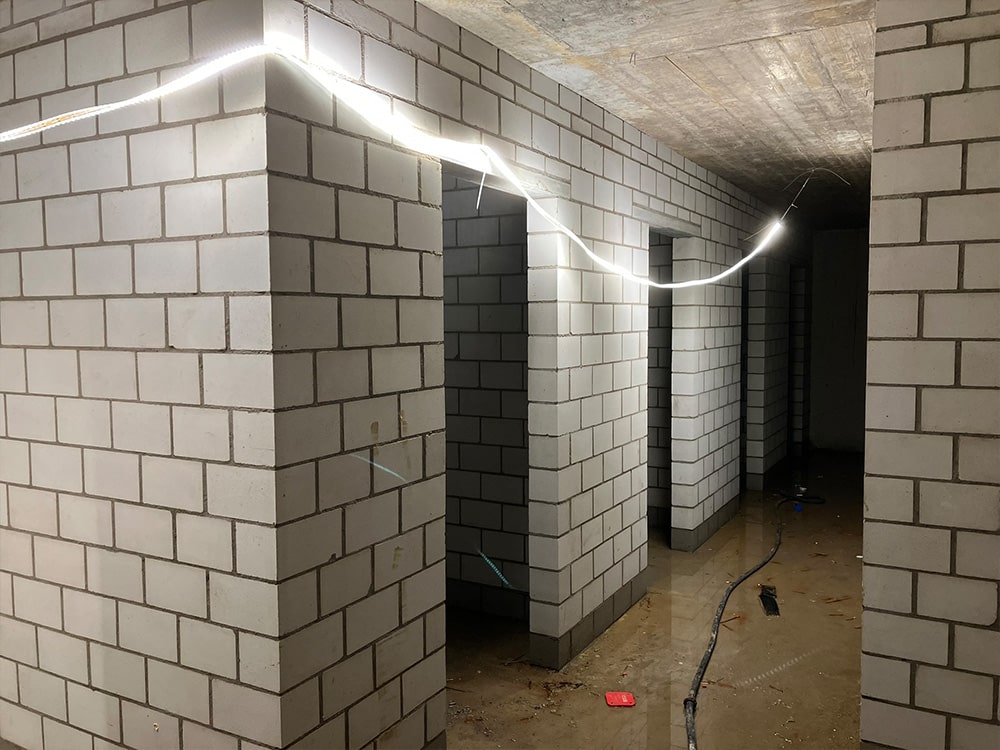

Zurzeit werden die Wände im 2.OG geschalt und betoniert. Im Keller und im Treppenhaus wurde die provisorische Beleuchtung installiert.

13.05.2025

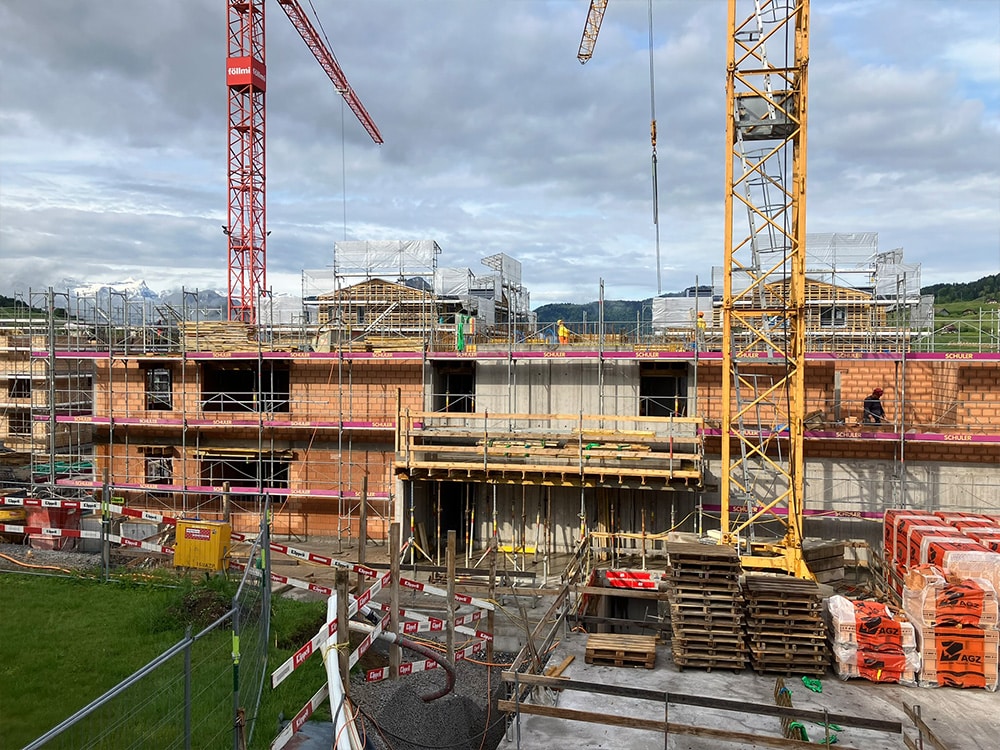

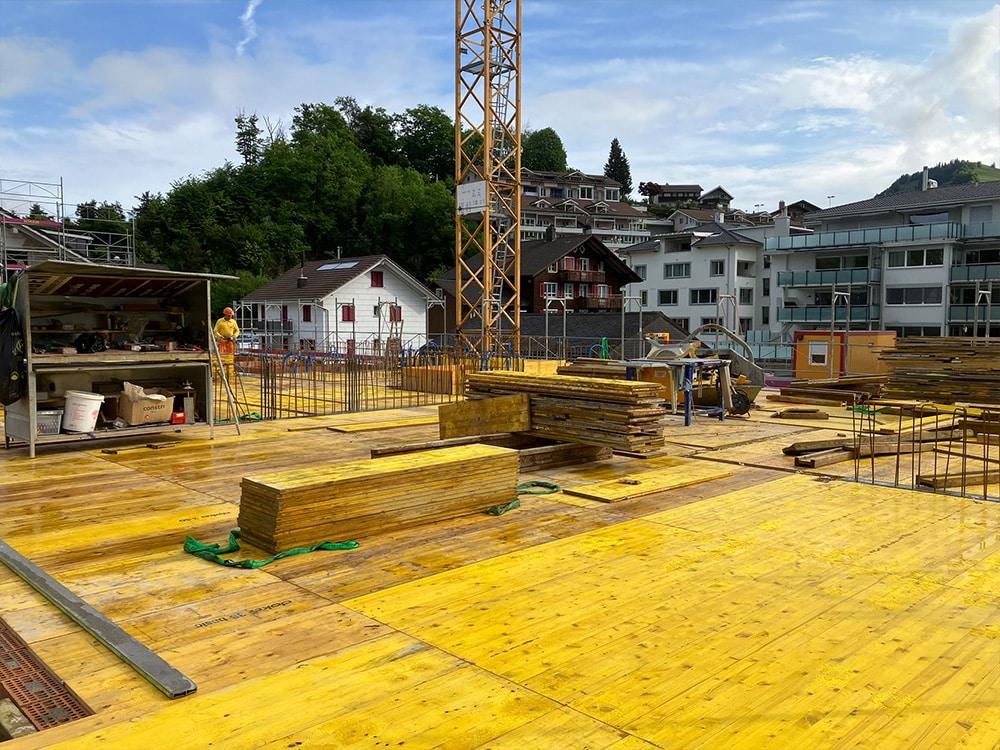

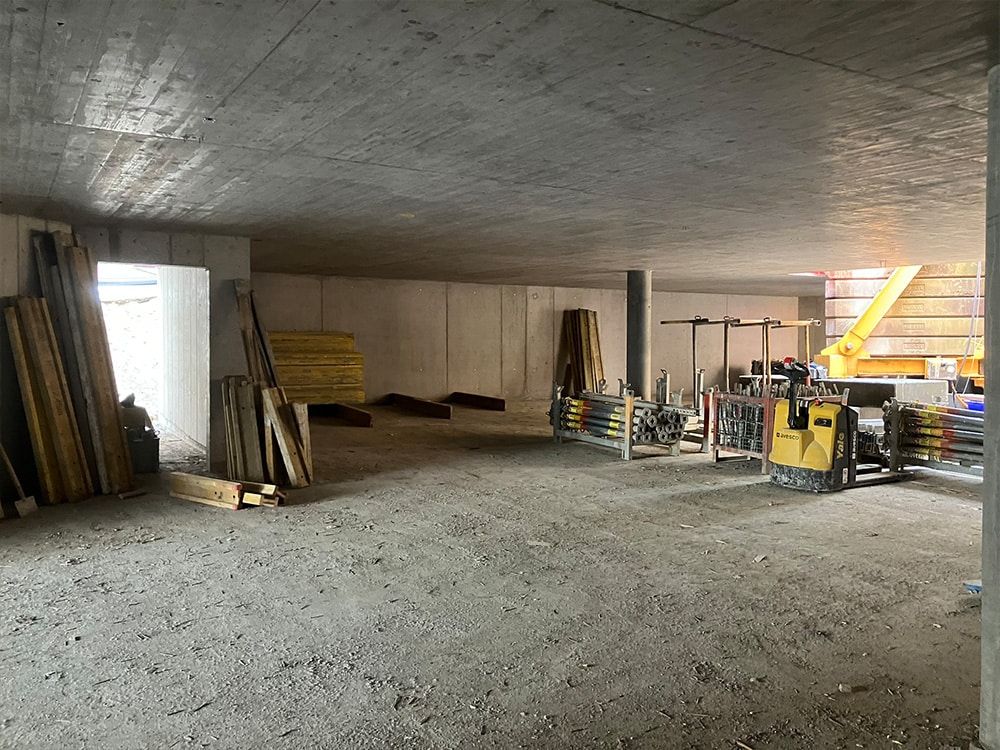

Momentan wird die Decke im 1. Obergeschoss geschalt. Der Maurer erstellt gerade noch die letzten Backsteinmauern. Zwischendurch wird die Tiefgarage ausgeschalt und die ersten Treppenelemente wurden versetzt.

06.05.2025

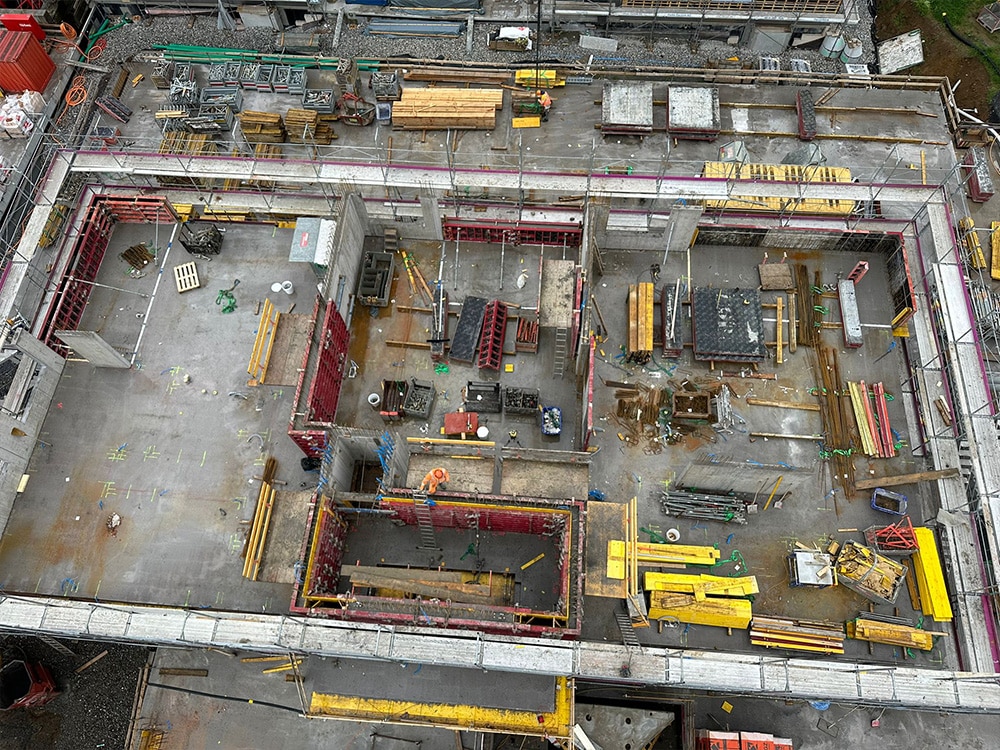

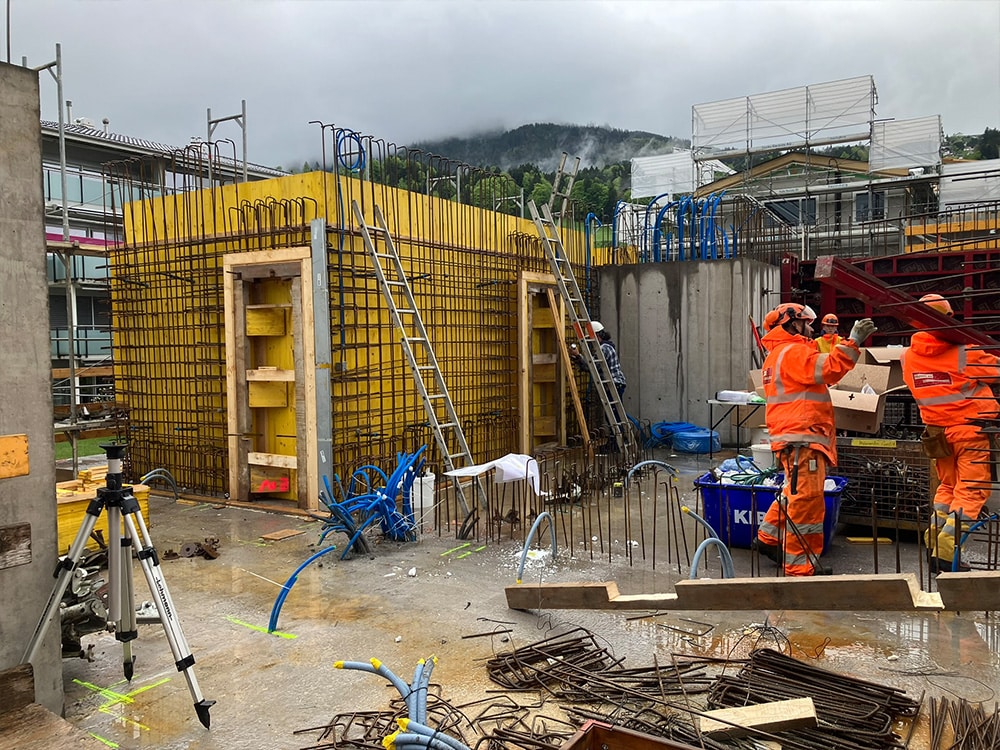

Heute wurden die Wände im 1.OG geschalt, armiert und betoniert. Auf den Betondeckel wurden bereits die Platzierung der Backsteinmauern angezeichnet. Diese werden in den nächsten Tagen ebenfalls erstellt.

29.04.2025

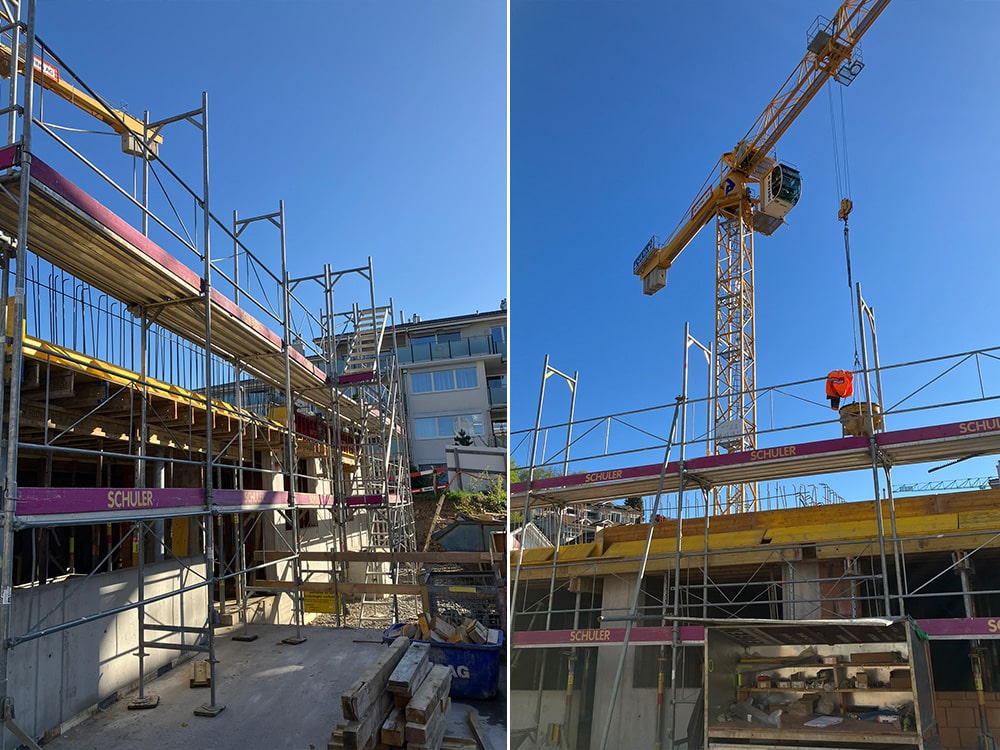

Heute wurde die Decke EG betoniert.

22.04.2025

Wir sind an der Deckenschalung für die EG-Decke dran. Das Gerüst als Absturzsicherung wurde erstellt. Die Kragplatten (Armierungs-Elemente zur Verhinderung von Kältebrücken) werden im Bereich der Balkone erstellt und morgen wird die untere Bewehrungslage eingebaut.

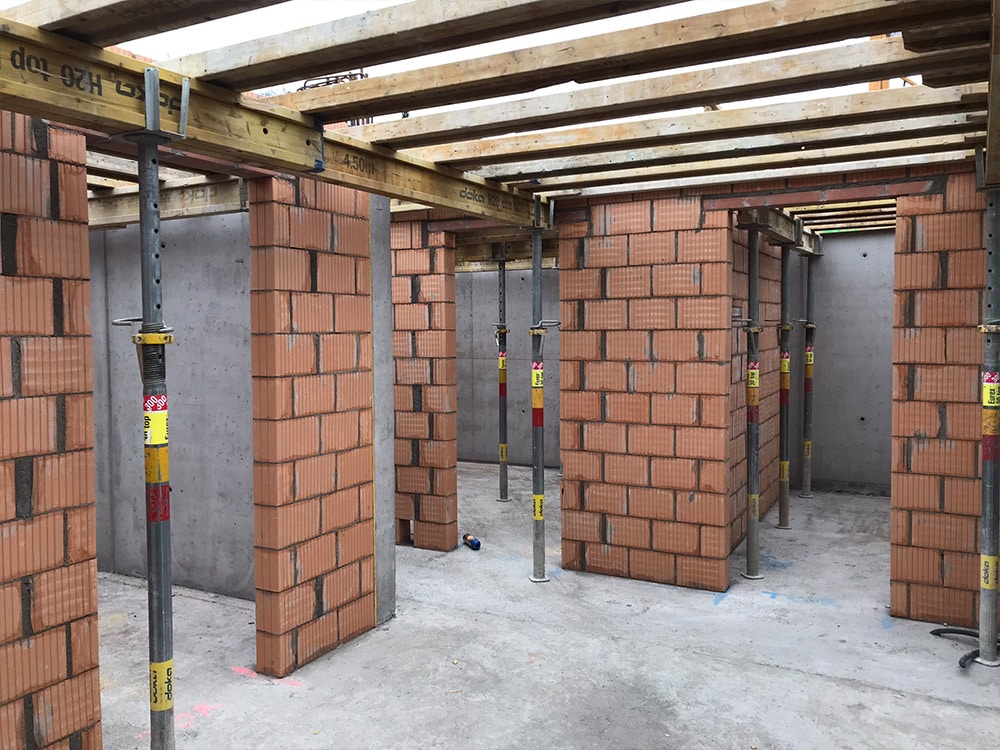

15.04.2025

Wir sind an der Deckenschalung für die EG-Decke dran. Die Sicherheit wird bei uns und unserem Baumeister Bolfing AG gross geschrieben. Deshalb wird bei der Schalungsarbeit auch ein Auffangnetz darunter gespannt, um das Abstürzen der Arbeiter zu verhindern. Der Sichtbeton im Treppenhaus stellt die Bauherrschaft zufrieden.

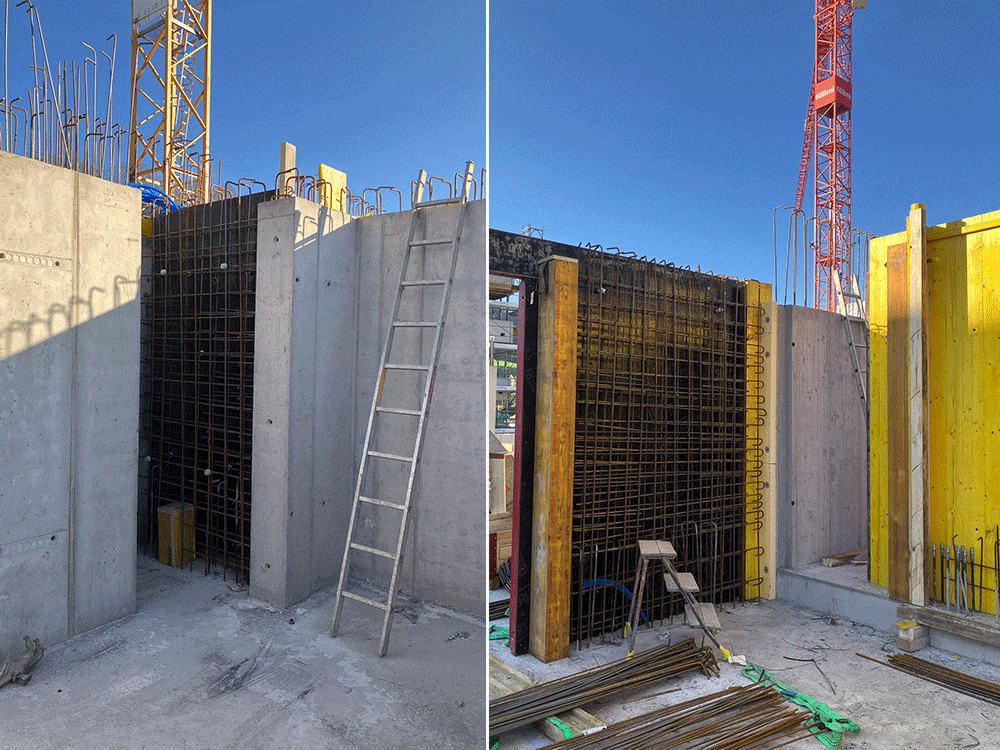

08.04.2025

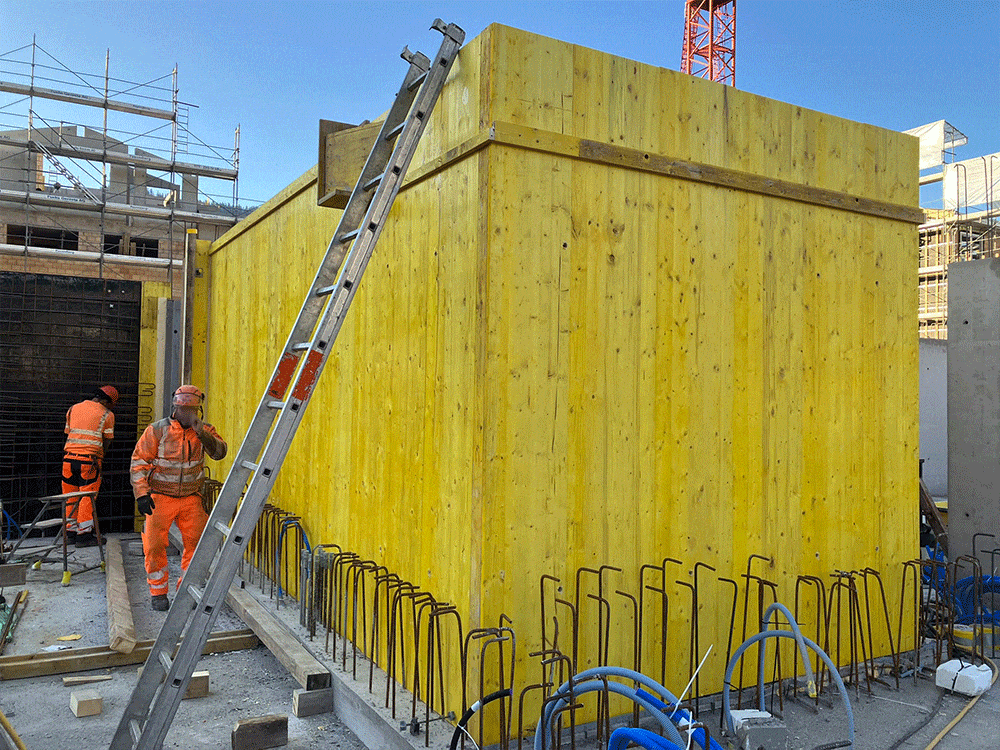

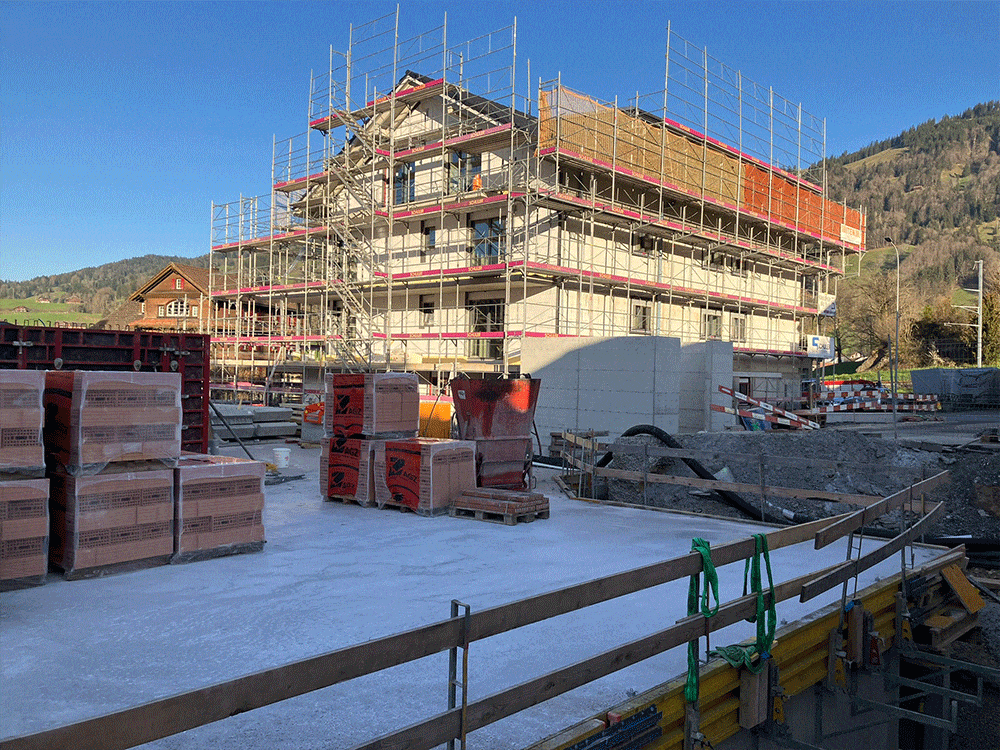

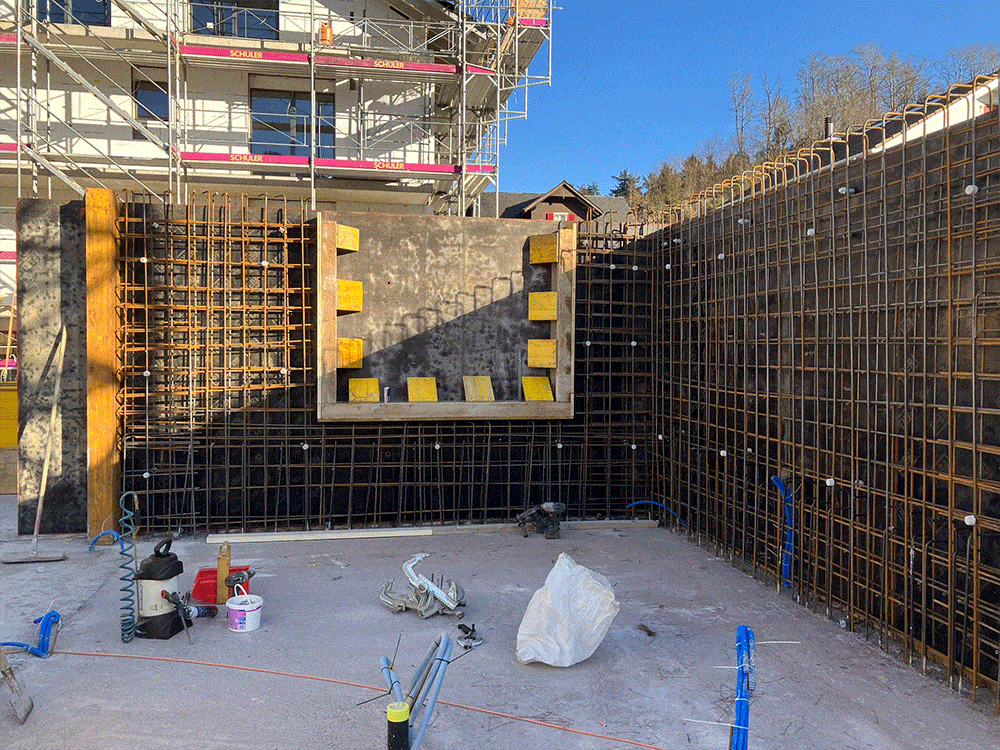

Die Wände im Erdgeschoss werden betoniert und für die Treppenhauswände werden gerade die Sichtschalungen erstellt. Um die Tiefgarage wurde das Erdregister verlegt ( Teil der Heizung).

01.04.2025

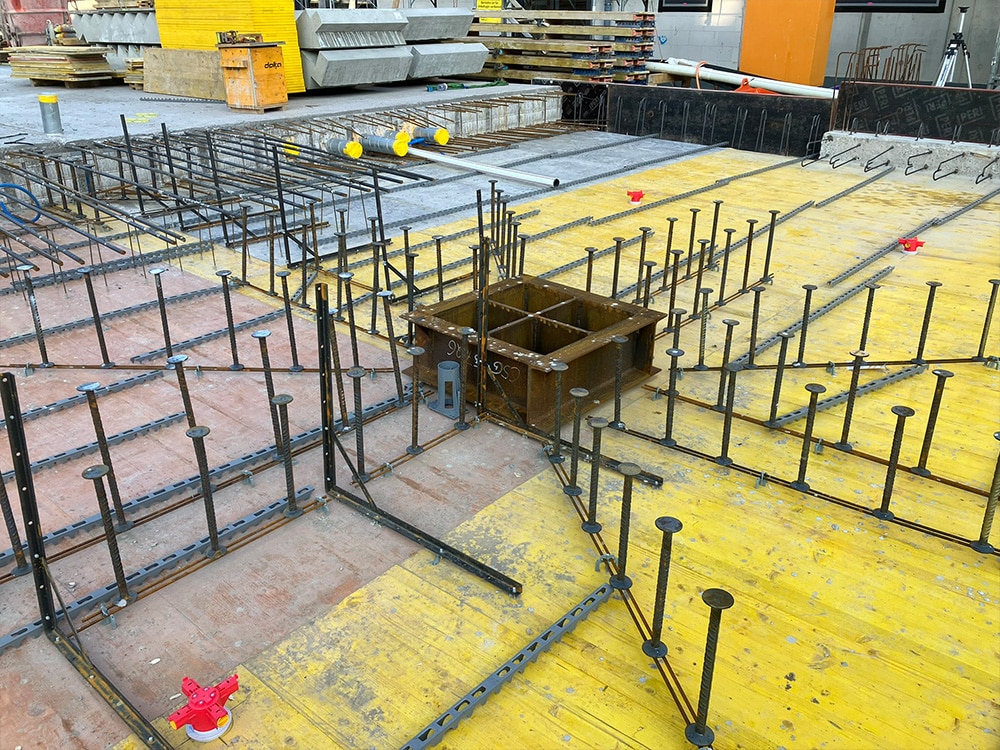

Die letzte Etappe der Tiefgaragendecke wird bewehrt und die ersten Wände des Erdgeschosses sind bereits betoniert. Die ersten Treppenelemente für das Treppenhaus sind ebenfalls eingetroffen.

25.03.2025

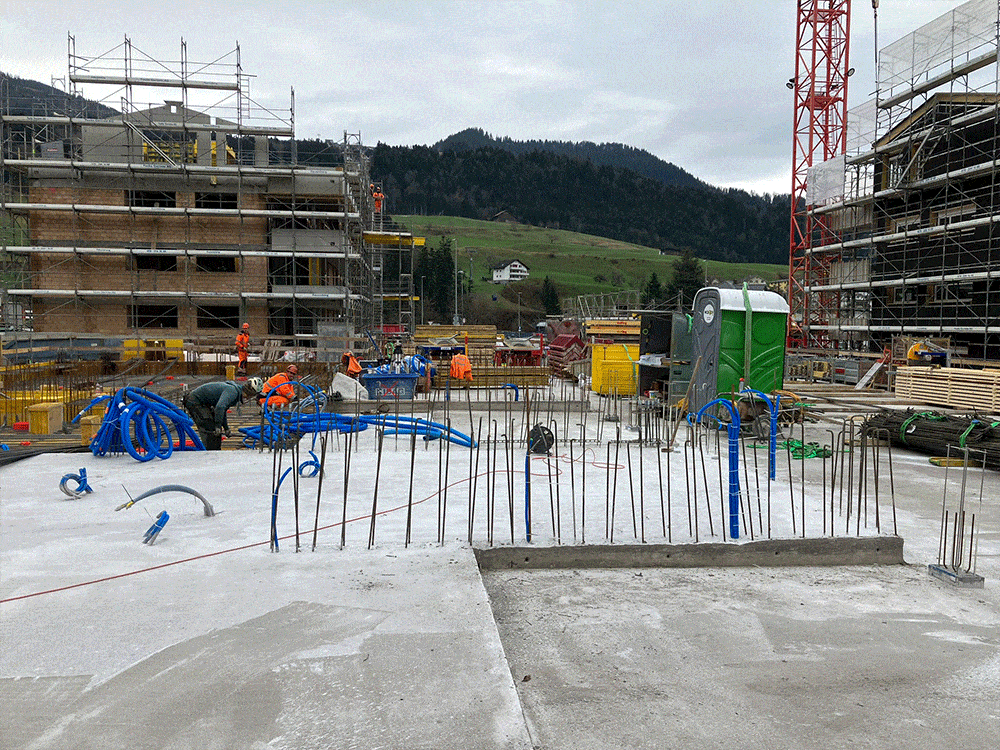

Die zweite Etappe der Tiefgaragendecke ist bereits betoniert und bis Ende Woche wird auch die 3. Etappe betoniert. Die Arbeitsfugen an den Kelleraussenwänden wurden abgedichtet und vorbereitet zur Hinterfüllung.

18.03.2025

Die erste Etappe der Tiefgaragendecke wurde armiert und am Montag betoniert. Die zweite ist auf Dienstag nächste Woche geplant.

11.03.2025

Die Tiefgaragendecke wird weiter geschalt und die erste Etappe ist bereit für die Armierung.
Die Bohrarbeiten für den Nachbarn sind diese Woche erledigt.

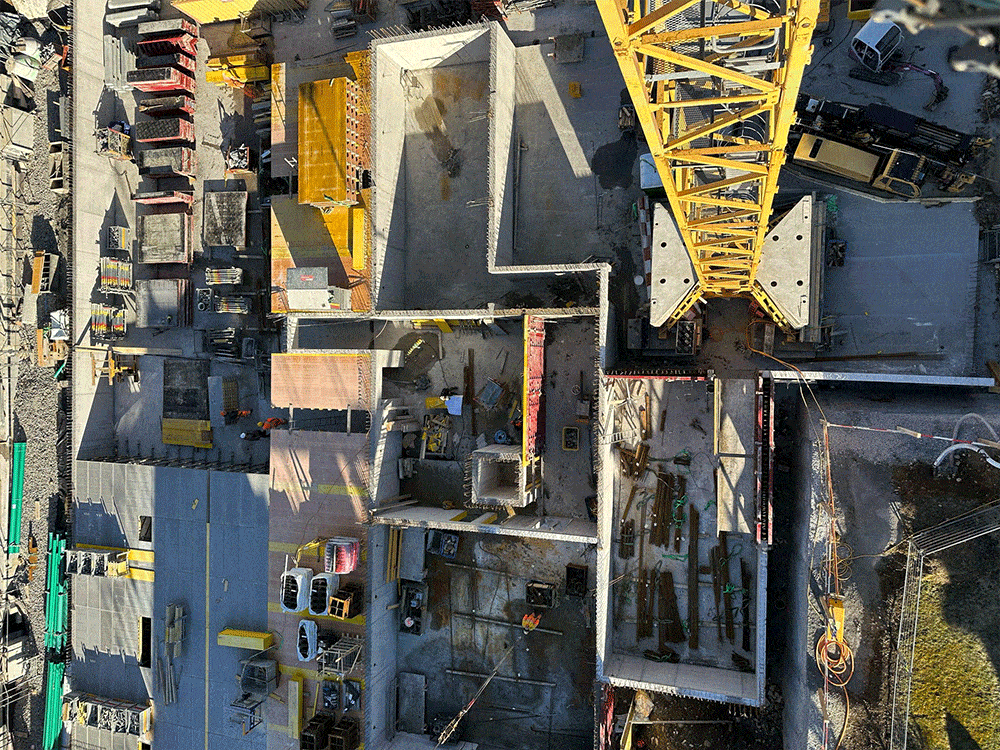

04.03.2025

Deckenschalung der Tiefgaragendecke
Sichtbetonwände und Schalung im Treppenhaus UG – EG.

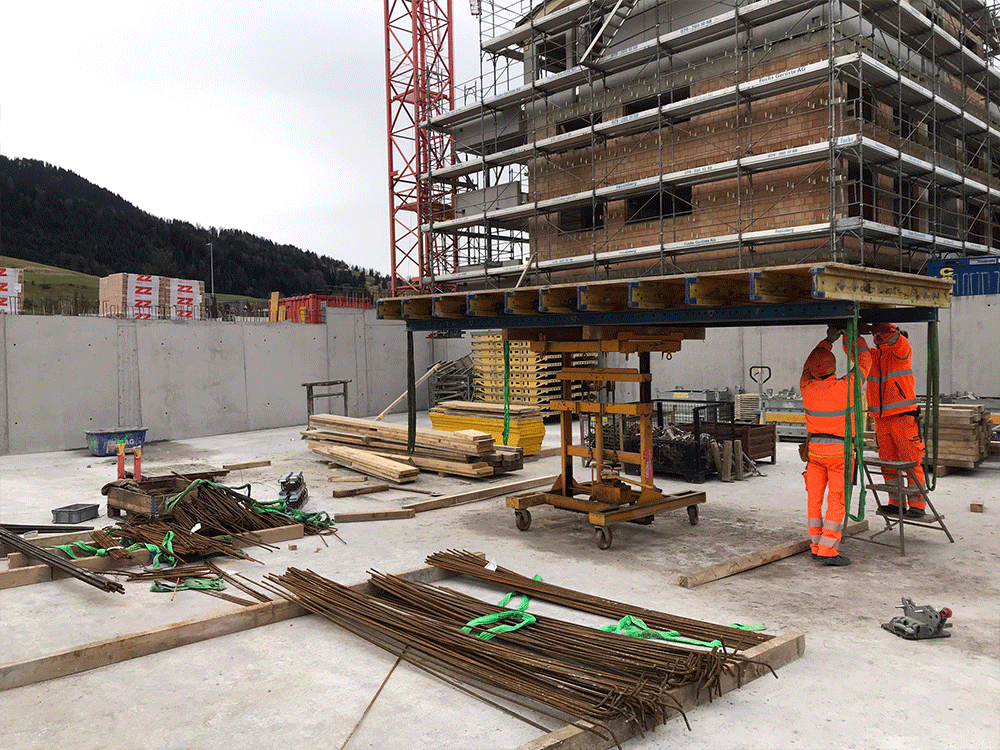

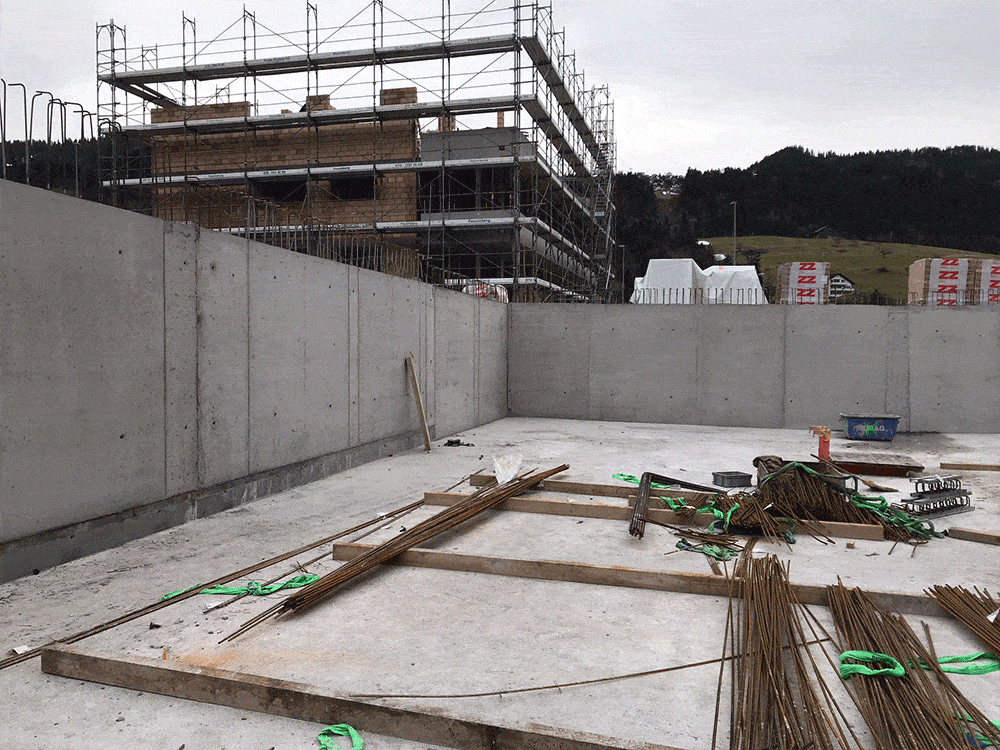

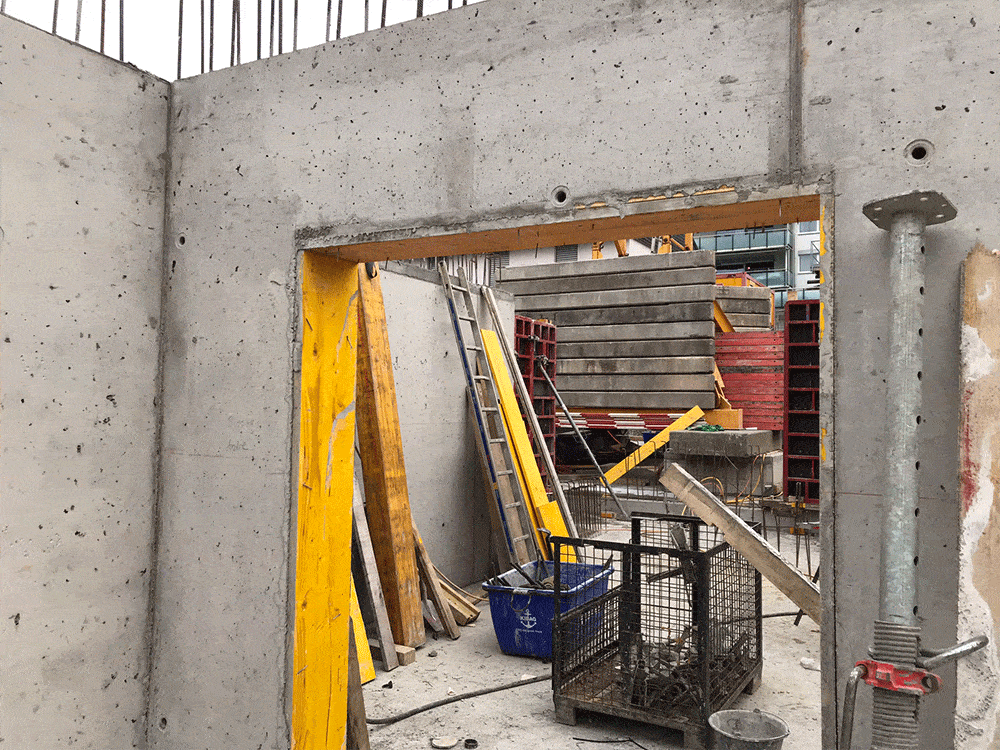

25.02.2025

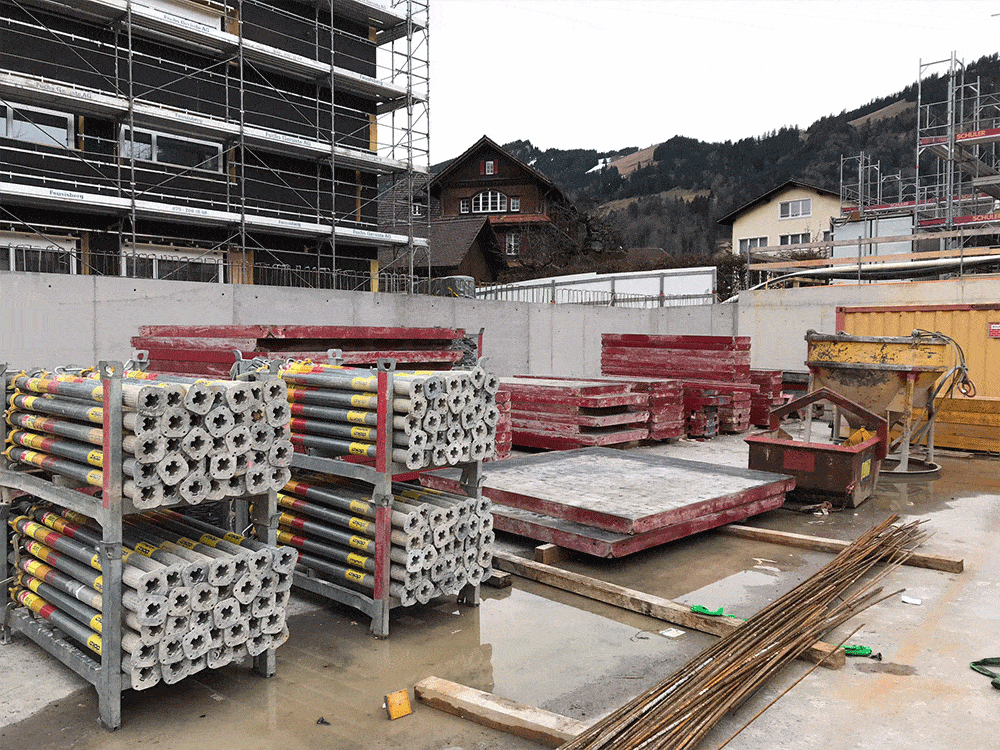

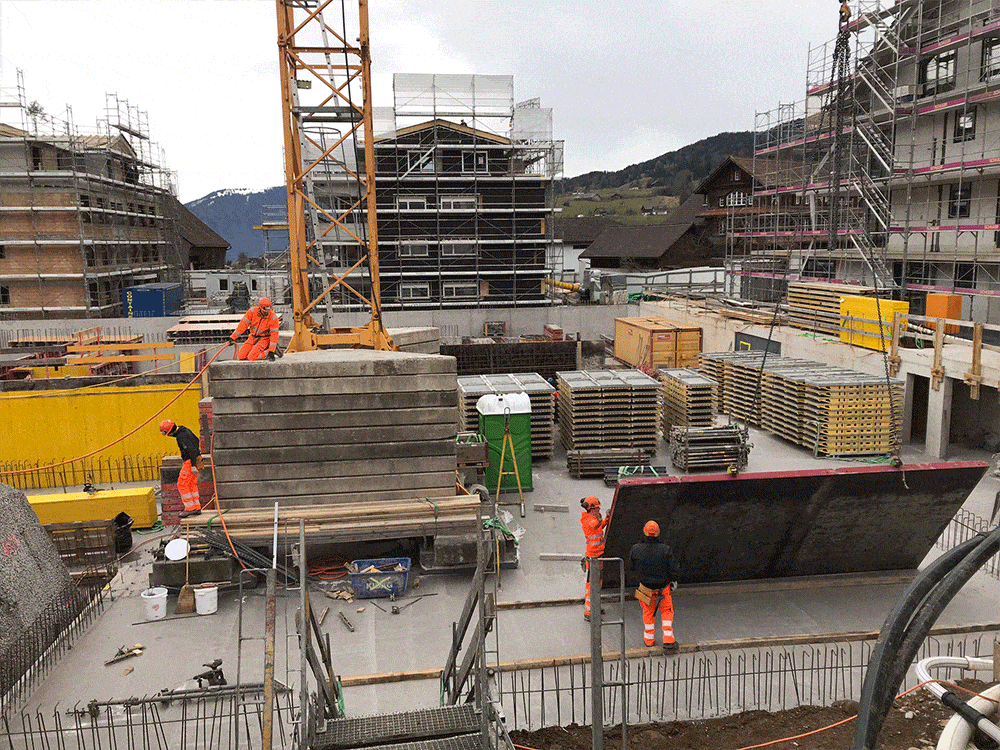

Die Bodenplatte ist fertig, die Wände der Tiefgarage werden nun gestellt und mit der Deckenschalung der Tiefgaragendecke wird auch schon begonnen.



Kategorien
Allgemein
